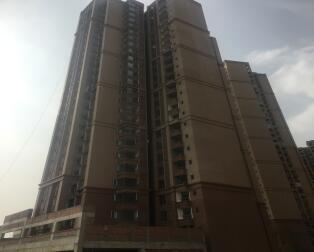

19#楼室内防水完成95%,第一遍腻子完成100%,地坪完成85%,外墙面砖清洗完成50%;室内推拉门、门联窗安装完成75%;栏杆安装完成95%;室内消火栓系统安装完成;公装墙面抹灰完成85%。
20#楼室内防水完成95%,第一遍腻子完成100%,地坪完成85%,外墙面砖清洗完成50%;室内推拉门、门联窗安装完成75%;栏杆安装完成95%;室内消火栓系统安装完成;公装墙面抹灰完成850%,公装样板层完成。

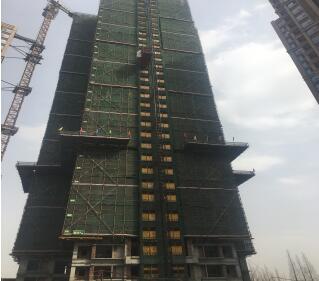

21#楼室内抹灰完成80%,外墙抹灰完成75%,外墙面砖粘贴完成60%。
22#楼室内防水完成95%,第一遍腻子完成100%,地坪完成85%,外墙面砖清洗完成50%;室内推拉门、门联窗安装完成75%;栏杆安装完成95%;室内消火栓系统安装完成;公装墙面抹灰完成85%。

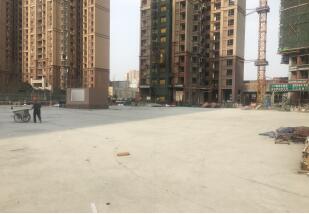

室外总平防水完成100%,保护层、炉渣找坡、刚性层施工完成100%,总平待进场。
